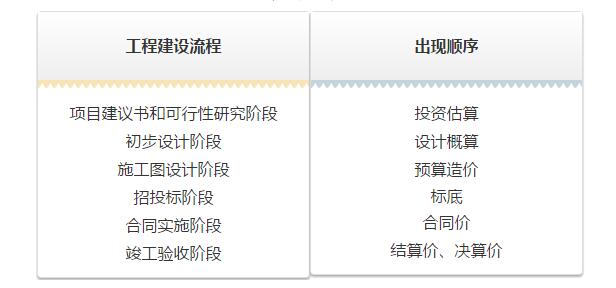

![]() 全过程工程咨询2021-05-18 09:11:04 来源:重庆开源工程项目管理有限公司 浏览:447次全过程工程咨询操作实务一般情况下,结算是决算的组成部分,是决算的基础。决算不能超过预算,预算不能超过概算,概算不能超过估算。 一、估算 估算也叫投资估算,发生在项目建议书和可行性研究阶段。 估算的依据是项目规划方案(方案设计),对工程项目可能发生的工程费用(含建安工程、室外工程、设备和安装工程等)、工程建设其他费用、预备费用和建设期利息(如果有贷款)进行计算,用于计算项目投资规模和融资方案选择,供项目投资决策部门参考。 估算时要注意准确而全面地计算工程建设其他费用,这部分费用地区性和政策性较强。 随着项目逐步的细化具体化,按照投资估算规程,可以得到不同精细程度的估算,依据建设单位的要求,可在详细可行性研究阶段出具标志性的估算报告 二、概算 概算也叫设计概算,发生在初步设计或扩大初步设计阶段。 以初步设计或施工图设计图纸,概算指标、概算定额以及现行的计费标准市场信息等依据,按照建设项目设计概算规程,逐级(单位工程、单项工程、建设项目)计算建设项目建设总投资。 概算需要具备初步设计或扩大初步设计图纸,对项目建设费用计算确定工程造价;编制概算要注意不能漏项、缺项或重复计算,标准要符合定额或规范。 三、预算 预算也叫施工图预算,发生在施工图设计阶段。 以建筑安装施工图设计图纸为对象,依据现行的计价规范(建设工程工程量清单计价规范、相应工程的工程量计算规范),消耗量定额,人材机市场价格,费用标准,按照建设项目施工图预算编审规程,逐级(分项工程、分部工程、单位工程、单项工程)计算的建筑安装工程造价(项目要求时,还要汇总为建设项目建设总投资)。 预算需要具备施工图纸,汇总项目的人、机、料的预算,确定建安工程造价;编制预算关键是计算工程量、准确套用预算定额和取费标准。 四、结算 结算也叫竣工结算,发生在工程竣工验收阶段,是在建筑安装施工任务结束后,对其实际的工程造价,进行核对与结清。 结算一般由工程承包商(施工单位)提交,以招标文件选定的计价方式,依据施工合同,实施过程中的变更签证等,按照合同规定、建设项目结算规程以及清单计价规范,完成的施工过程价款结算与竣工最后结清。同时,要汇总、编制建筑安装工程实际工程造价竣工结算文件。 工程竣工结算的计价原则 1、分部分项工程和措施项目中的单价项目,应依据双方确认的工程量与已标价工程量清单的综合单价计算; 如发生调整的,以发承包双方确认调整的综合单价计算。 2、措施项目中的总价项目应依据合同约定的项目和金额计算; 如发生调整的,以发承包双方确认调整的金额计算,其中安全文明施工费必须按照国家或省级、行业建设主管部门的规定计算。 3、其他项目应按下列规定计价: (1) 计日工,应按发包人实际签证确认的事项计算; (2) 暂估价,应由发承包双方按照《建设工程工程量清单计价规范》的相关规定计算; (3) 总承包服务费,应依据合同约定金额计算,如发生调整的,以发承包双方确认调整的金额计算; (4) 施工索赔费用,应依据发承包双方确认的索赔事项和金额计算; (5) 现场签证费用,应依据发承包双方签证资料确认的金额计算; (6) 暂列金额,应减去工程价款调整(包括索赔、现场签证)金额计算,如有余额归发包人。 4、规费和税金应按照国家或省级、行业建设主管部门的规定计算。规费中的工程排污费应按工程所在地环境保护部门规定标准缴纳后按实列入。 五、决算 决算也叫竣工决算,是整个项目竣工,建设单位对完成的整个项目从筹建到竣工投产使用的实际花费,所做的财务汇总。 建设项目竣工决算是办理交付使用资产的依据,也是竣工验收报告的重要组成部分。 一般情况下,结算是决算的组成部分,是决算的基础。决算不能超过预算,预算不能超过概算,概算不能超过估算。 六、标底 标底是由招标人组织专门人员为准备招标的那一部分工程或设备,或工程和设备都有而计算出的一个合理的基本价格。它不等于工程(或设备)的概(预)算,也不等于合同价格。 七、招标控制价 招标控制价是招标人根据国家或省级、行业建设主管部门颁发的有关计价依据和办法,按设计施工图纸计算的,对招标工程限定的最高工程造价。 国有资金投资的工程建设项目应实行工程量清单招标,并应编制招标控制价。 八、拦标价 拦标价指招标人在招标过程中向投标人公示的工程项目总价格的最高限制标准,是招标人期望的价格,要求投标人投标报价不能超过它,否则为废标。 标底价是招标人预计的价格,它的编制依据是地方的消耗量定额、网刊的信息价格和地方规定的取费标准及合理的施工组织设计。 目前招投标市场存在围标串标、弄虚作假、排斥限制潜在投标人、低质低价中标、当事人质疑投诉增多、争议久拖不决、招投标效益和效率低下、需求确定缺乏科学和缺乏严密性、评标方法和评标标准不恰当、且招标人主体责任落实不到位等突出问题严重破坏公平竞争市场环境,亟需从提高信息公开透明度、完善评标制度、加强信用体系建设、强化内部控制和行政监督与审计、加大违法行为惩戒与通报力度等方面加以解决。 住房和城乡建设部印发了《工程造价改革工作方案》。方案中明确提出了修订清单计价规范的指导方向,优化概算定额,取消最高投标限价按定额计价的规定,逐步停止发布预算定额等一系列核心点。建设工程项目的投标报价、计量计价、结算工作将迎来巨大变革。同时,建筑工程项目规模也在不断扩大,工程建设难度和施工风险也在不断增加。 基建工程的投资主体更加多元化,利益格局也潜移默化地发生着变化,这使工程审计显得更加重要。工程项目审计的专业性、技术性强,要求审计人员具有多方面的专业知识和判断及协调能力。
![]()
地址:重庆江北区红旗河沟3号轻轨1号出口东和银都B座7、8楼 电话:023-65366488 023-67023733
|
